[INFO TRAVAUX] Point d'avancement chantier Grand Rombach
Point d'avancement transmis par l'équipe Sobeca :

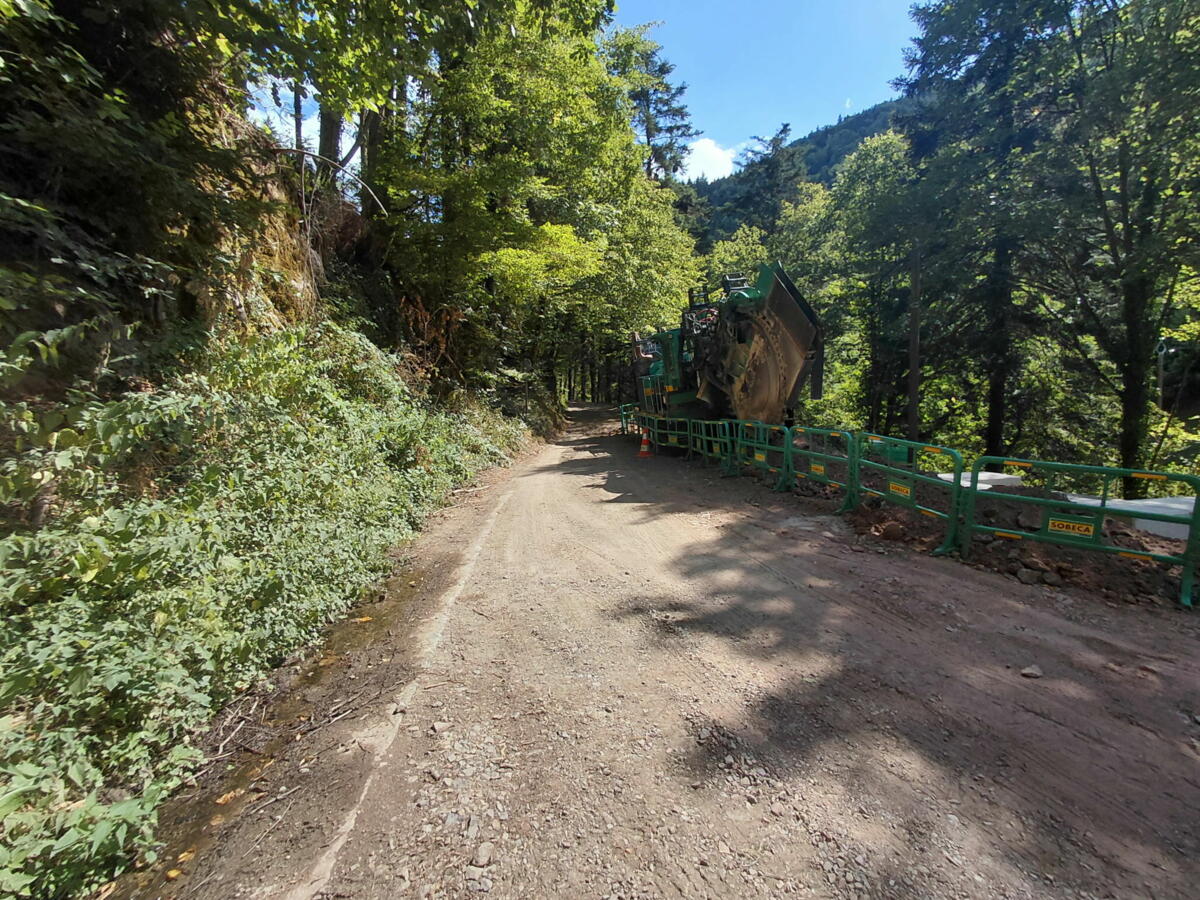

- Le Terrassement et la pose de la première partie bétonnée entre le poste Danigoutte et l'AC3M est terminé.
- L'enlèvement des cailloux est terminé.

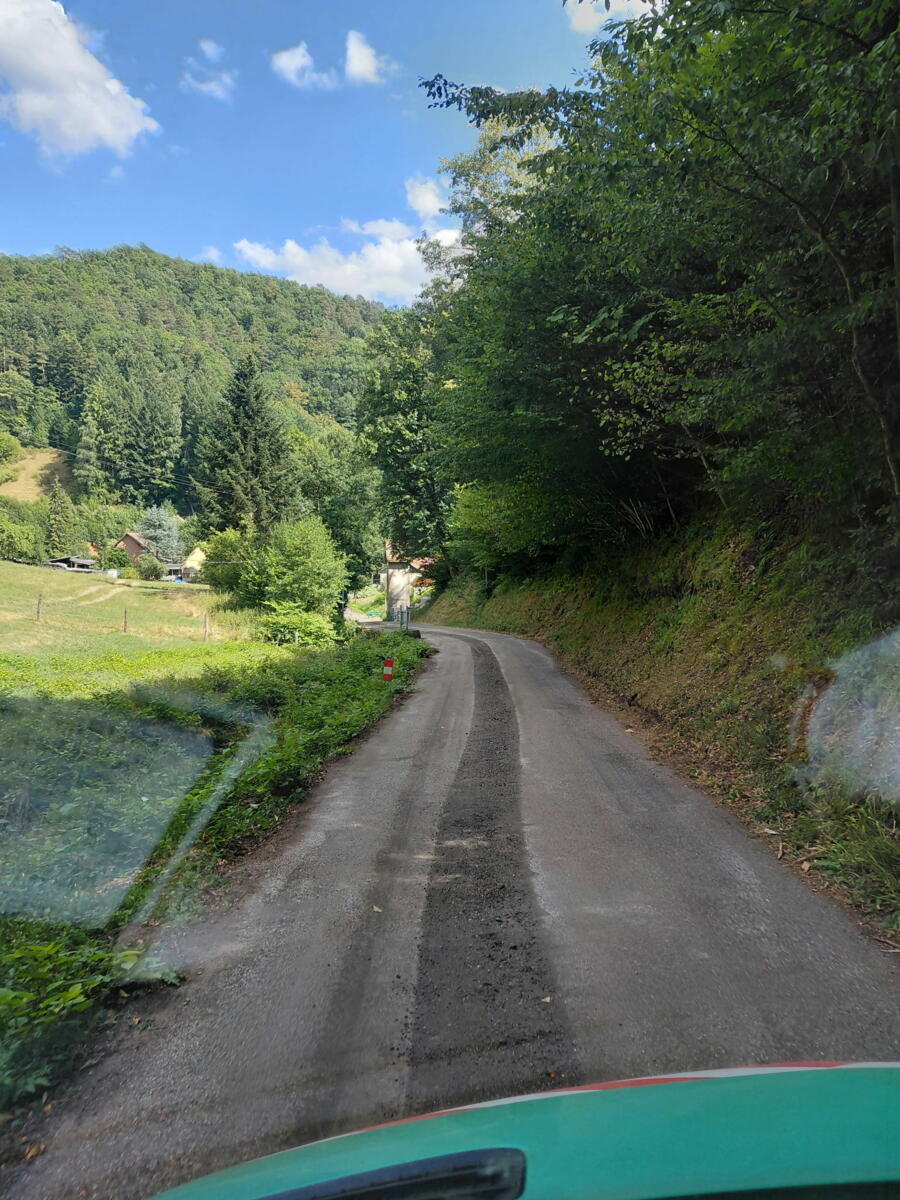

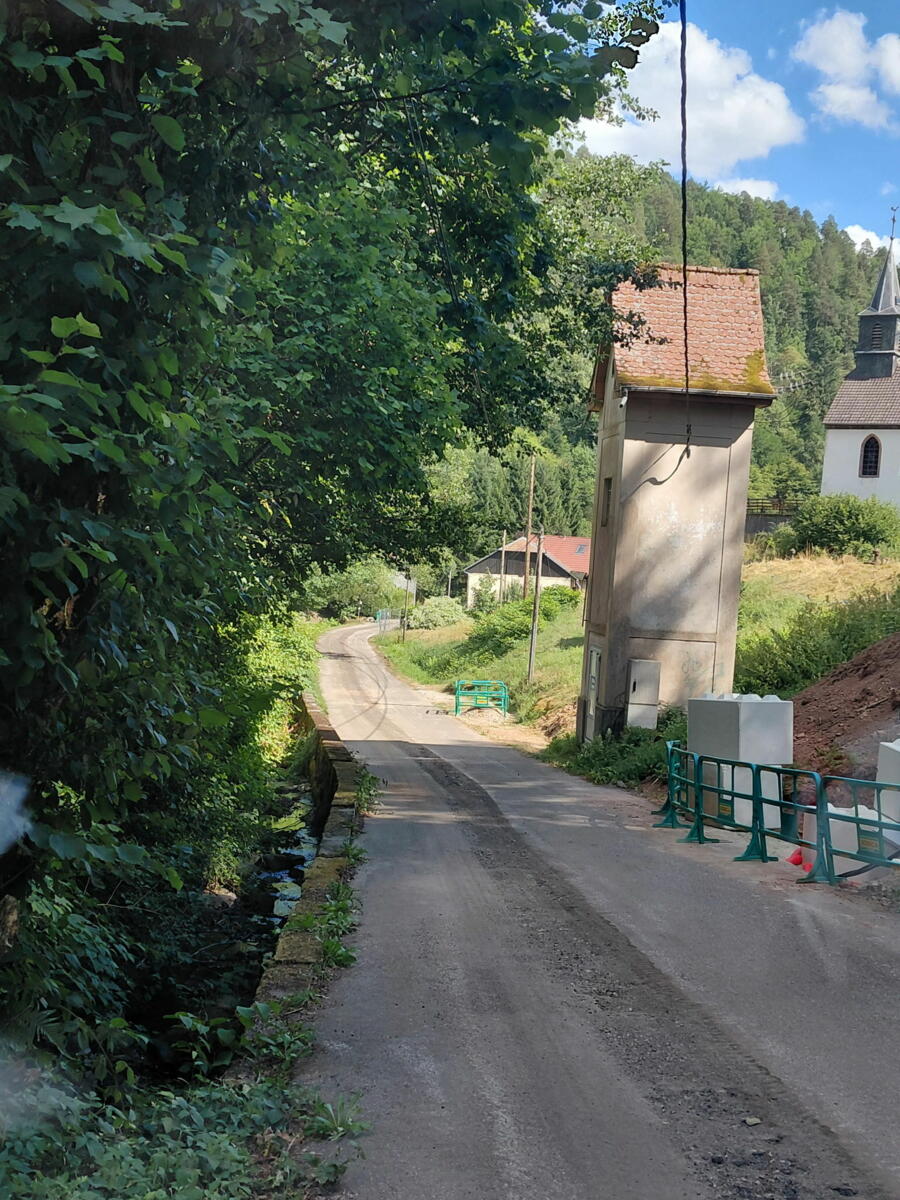

- Le chemin Grand Rombach est propre et largement praticable. (Même avec une voiture basse)

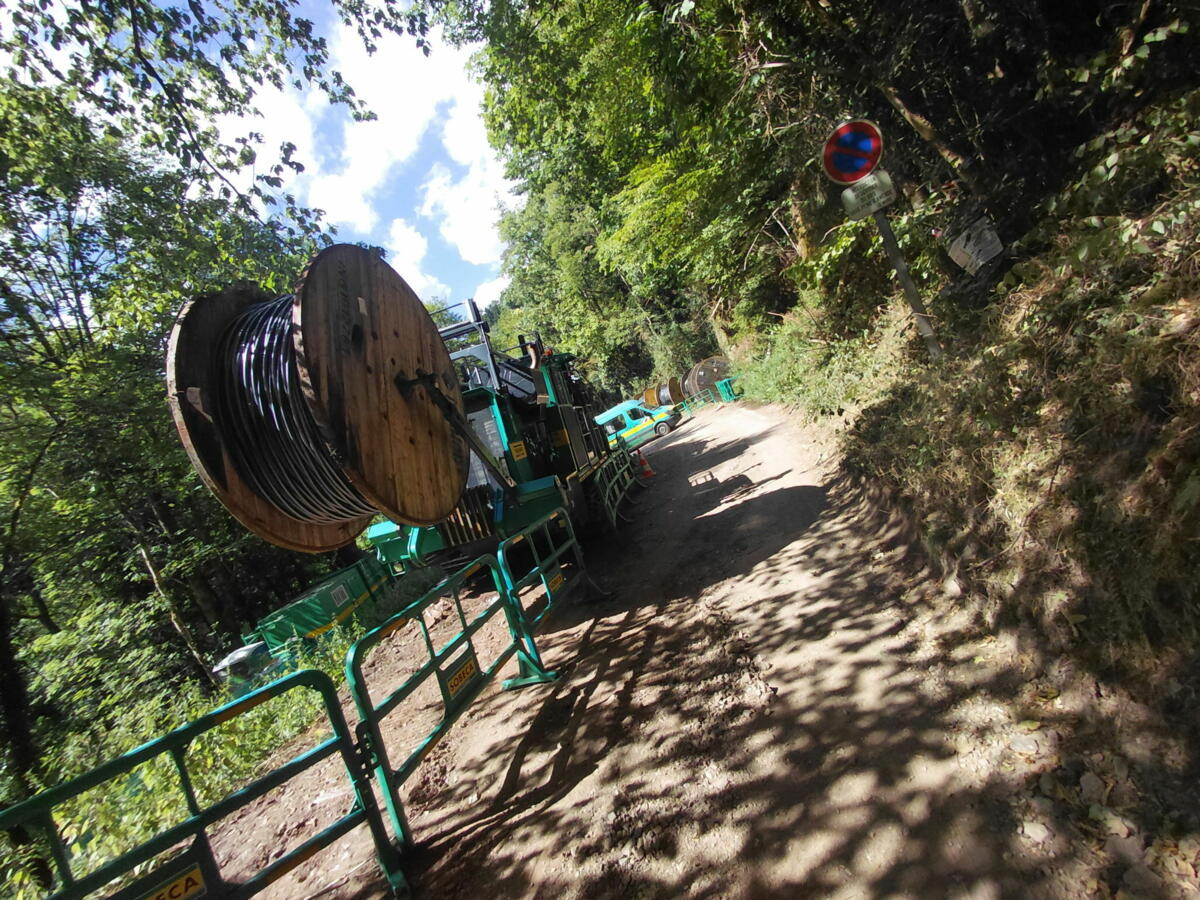

- La nouvelle trancheuse est arrivée cet après-midi.
- Elle sera opérationnelle et prête a terrasser dès 8h demain avant le poste Danigoutte.
La mairie a distribué des flyers donnant explications et indications sur la totalité du chantier. (Délai, phasage, déviation etc)
Merci de continuer a emprunter la déviation par le creux chêne entre 8h et 17h.
Merci de votre compréhension !
